发布时间:2021-04-10 浏览:4155次

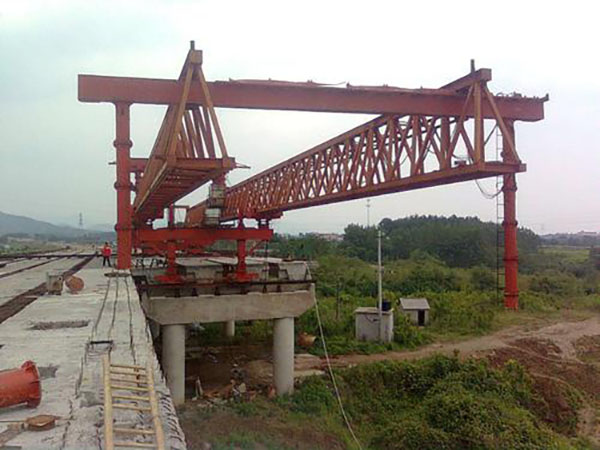

架桥机主要由安全装置、液压系统、电气系统、前支腿、后支腿、中支腿、梁上小车、运梁车以及主梁等组成,架桥机的主要施工技术要点主要分为7个部分。
1、架桥机桥头对位
由运梁车驮运架桥机行驶到桥头,线路中线和架桥机轴心线要重合,一号柱应铺垫20mm厚的防滑橡胶垫在墩台垫石和下横梁之间,一号柱中心应处在桥台中心线前方600mm处。
2、架桥机纵移过孔作业
架桥机纵移走行轨道要向前移动一个梁长位置,后退起重小车;将三号柱支腿油缸收缩,下降走行轮组到轨道上,后退前后起重小车到机臂尾部;将一号柱伸缩柱收缩,使支撑的垫石和其下横梁分离;将二号支腿油缸收缩,让二号柱由架梁支撑变为轮轨走行状态,架桥机开始过孔纵移行走;纵移架桥机到位,把二号柱支腿油缸支撑至梁面,把二号柱支腿螺旋顶高度位置调整好,将支腿油缸收缩,均匀的将螺栓支撑支撑在梁面上;向前运行起重小车,直到取梁位置,使三号柱走行轮组变换为走行过孔状态。完成纵移过孔作业后,架桥机应处于待架梁状态。
3、喂梁作业
箱梁由运梁车运送至架桥机,由三号柱至二号柱后方。运梁车要靠近架桥机时要低速行走,运梁速度为0.3km/h-4.0km/h,停车时架桥机二号柱支腿侧面和运梁车前端面相距0.34m。将运梁车前后支腿支撑好,将架桥机和运梁车的电源接口连接好。
4、取梁、吊梁运行作业
使用运梁车将梁运送到位后,使前起重小车的吊具下降,在箱梁前端吊孔内插入吊杆,将垫块安装好,把吊杆螺母拧紧。将箱梁前端用前起重小车吊起,协同运梁车拖梁小车作业,让箱梁呈半支撑半悬挂状态运行前进。待箱梁尾部至后起重小车取梁处时,后起重小车取梁,两台起重小车吊梁要同时运行前进,运梁车退出架桥机,返回梁场装梁。
5、箱梁就位到千斤顶临时支座
下降吊装箱梁至安装位置后,将箱梁支座锚栓安装好,继续使箱梁下降,对箱梁位置作精细调整,通过起重小车横向和纵向微调,使其与相关安装箱梁的技术要求相符合;箱梁要落在临时支撑千斤顶上,对梁体位置通过千斤顶调整到标高要求,各千斤顶的反力不得超过平均值的5%,同时将吊具拆除。
6、支座灌浆、锚固
采用重力灌浆方式灌浆,对锚栓孔处及支座下部空隙进行灌注,一次灌满。
7、箱梁就位
砂浆强度达到20MPa后,将钢模板拆除,看看有没有漏浆处,必要时补浆,将下支座底板锚栓拧紧,将各支座上、下连接螺栓及钢板拆除,将临时千斤顶拆除,箱梁就位,把防落梁挡块安装好。
